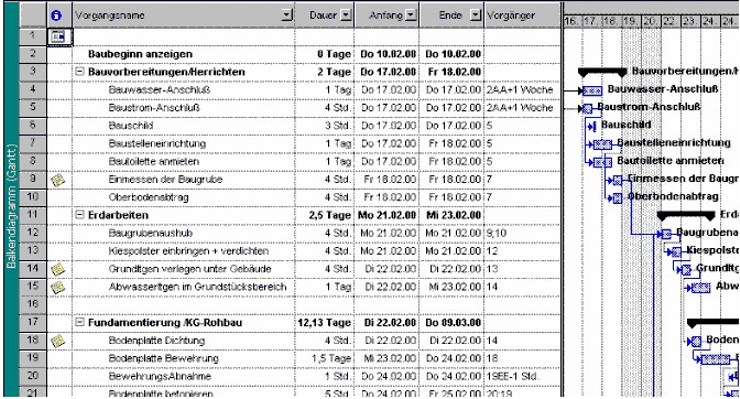

Balkenplan (Gantt)  mit MS Project

  Elemente des Gantt-Balkenplanes

-  die 3 wesentlichen Bereiche des Balkenplanes snd;

> die Vorgänge bzw Bezeichnungen der Vorgänge

> die Dauer und Datierungen des Vorganges

> die Vorgänge als BalkenDarstellung mit aller Art von Informationen

- ein derartig edv-gestützt erstelllter Balkenplan ist eine Weiterentwicklung gegenüber  per Hand- + Excel-Plänen

- ein mit derartigen Verknüpfungen versehener Balkenplan hat die Zusatz-Bezeichnung  GANTT

  Verknüpfungen von EinzelVorgängen

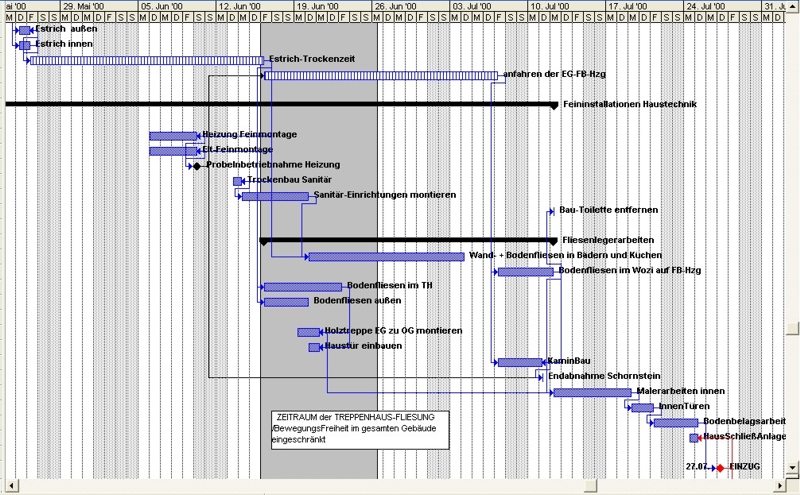

-  und noch ein weiterer Ausschnitt aus dem vorangegangenen Gantt-BauAblaufplan

> vordergründig geht es bei diesem BauAblaufplan-Ausschnitt um Darstellung von EinschränkungsTerminen wie die TrockenZeiten für NassEstriche  und der Blockierung des TreppenHauses durch FliesenlegerArbeiten

- was sich bei einem derartigen Plan noch gut machen lässt, sind farbige  und strukturierte Darstellungen

  Info-Komplettierungen auf BauZeit-Ablaufplänen

-  Bauablauf-Pläne bringen es mit sich, dass die Bereiche oben rechts + unten links meist leer bleiben;

> hier lassen sich jedoch bei MS Project angepasste ProjektZchngen einfügen zB. Ansichten, Grundrisse und Schnitte des Gebäudes

- evtl lassen sich über die NachArbeit mit einem GrafikProgramm auch AdressListen u.ä. hier verankert  um so eine rund-um-informative ProjektUnterlage anzubieten

- die nachfolgende BeispielGrafik ist nur eine erste Konzept-Fassung

  Beschreibung von Einzel-Vorgängen

- zu jedem einzelnen Vorgang lassen sich solche Kommentare verfassen  und einer TabellenForm ausdrucken

- über Software-Techniken lässt sich das dann soweit treiben, dass immer nur für den entsprechenden AN der diesen Ausdruck bekommt, die Kommentare enthalten sind

- hier aber dann mit weiteren Text-Ergänzungen,  BildGrafiken,  Hyperlinks auf externe Seiten etc

- eine sehr gute + Informative ArbeitsUnterlage, die sicher auch beim AN positive Reaktionen auslösen wird, zumindest  die, dass er sich mit den Ablaufplan intensiver beschäftigen wird
/ich bin mir zB sicher, dass er dann bei einer Entscheidung > "wo setzte ich meine Kapazitäten ein ?", wenn ier nur eine Sache erfüllen kann, sich positiv für die Baustelle mit diesen AblaufUnterlagen entscheiden wird
/ganz einfach weil ihm klar ist, hier steht ein durchdachtes Bemühen dahinter  im Gegensatz zu einer anderen Baustelle mit einem Ablaufplan, der aus einem BalkenDiagramm mit ein paar Strichen besteht und ansonsten vieles offen lässt

- an dieser Stelle mal der Hinweis  > mir ging es hier nicht darum MS PROJECT in all seinen Finessen vorzutragen, wie es ein Spezi wohl tun würde, sonder für eine normale Bauherrschaft das aufzuzeigen, was von diesem Programm für ihr gewünschtes Gebäude wichtig sein könnte (also kein SelbstZweck, sondern nur ein Mittel zum Zweck)
